您好,欢迎进入乐鱼体育app!

乐鱼体育app

西铜西主道施工纪实

  您当前的位置 : 首 页 > 新闻中心 > 乐鱼体育官方网站

西铜西主道施工纪实

2019-10-18 10:39:52

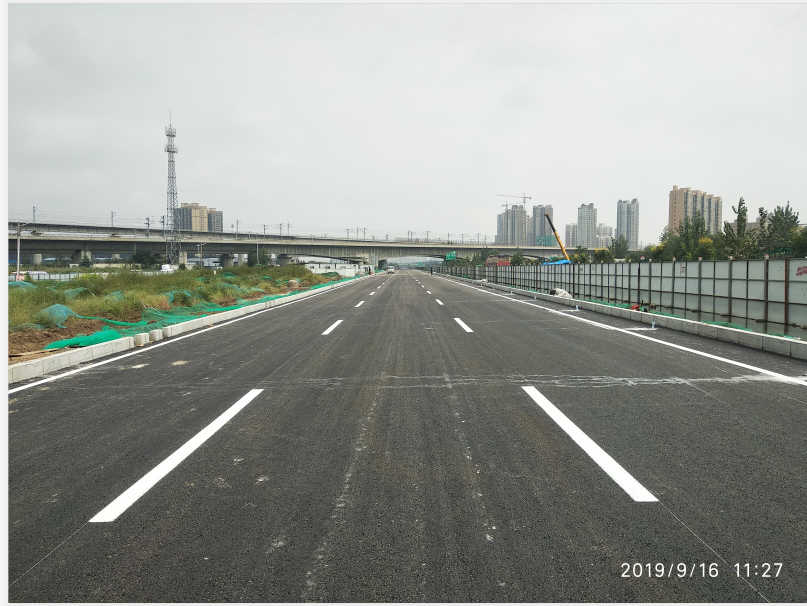

自2019年7月12日西铜西侧环路交通道改后,西主道经过项目部近两个月的紧张施工,9月9日开始进行了大面积做油。本次完成的西主道沥青面层面积34200m2,施工时间3天,用料6000t,为二次道改服务的3车道交通标线也同时实施完成。

西安市市政建设有限公司


西主道施工过程中,集团公司和分公司领导亲临现场,关心项目进展,沿路的路政交通指示牌22座及路中心高压电杆3根等问题都在上级部门的大力协调下予以解决。

本次西主道施工项目部也面临着许多问题,主要如下:

首先,新建的红旗中渠是本次西主道施工的卡脖子工程,决定着西主道能否按期完成。为此,项目部抽调精兵强将,调配充足的人工、材料、机械,并且优化施工方案,用1个月时间按期保质保量的完成了红旗中渠施工。

其次,西主道作为进城方向的城市快速路,车流量大、负荷重,其路基的标准和质量相比其他的城市道路要求都要高。但本次西主道施工处于雨季且今年降水明显多于往年,雨水已严重影响了本次土方作业。根据这一特殊情况,项目部时刻紧盯天气预报,只要天气条件具备,项目部就见缝插针的进行道路路基和灰土层的作业,并且在成型后立即进行表面的养生覆盖,以保证道路基层质量。

本次做业已完成,项目部即将进行西铜的二次道改,各种道改物质已充足准备。待彩钢板重新布置且交警队现场验收合格完成后,项目部即开始进行东主道及东辅道的施工。项目部将力争年底前完成此区域的施工,确保再完成产值4000万。


标签

本文网址:/news/1418.html

 乐鱼体育app

陕公网安备 61010302000696号
